MRE-regioconferentie: wat wordt er voor Eindhoven geregeld, en wat voor Deurne?
Hanne, Mieke, en Edwin waren namens Transparant Deurne aanwezig bij de MRE-regioconferentie. Tijdens de presentatie over netcongestie hebben we een duidelijke tegenstelling voorgelegd: er worden grote ingrepen voorbereid om de groei rond Eindhoven mogelijk te maken, terwijl voor 764 Deurnese woningen geen stroomcapaciteit beschikbaar is. Hoe leggen we dat uit in Deurne?

In de regionale plannen wordt gerekend op duizenden extra woningen in onze gemeente, mede om de groei van Brainport op te vangen. Voor Transparant Deurne is dat geen vanzelfsprekende opdracht die Deurne maar moet uitvoeren. We moeten zelf kunnen afwegen welke groei wenselijk en haalbaar is. Daarbij hoort ook de vraag wat er daadwerkelijk wordt geregeld om die woningen mogelijk te maken.
764 woningen. Geen capaciteit.
De uitkomst van de overgangsregeling is voor Deurne duidelijk: voor 764 woningen die aan de voorwaarden voldeden, was geen stroomcapaciteit beschikbaar. Geen enkele. Nul.
Dit gaat om de woningen in deze overgangsregeling. Het betekent niet dat alle woningbouw in Deurne direct stilligt. Maar het laat wel zien hoe groot het gat is tussen de regionale verwachtingen en de mogelijkheden om nieuwe woningen aan te sluiten.

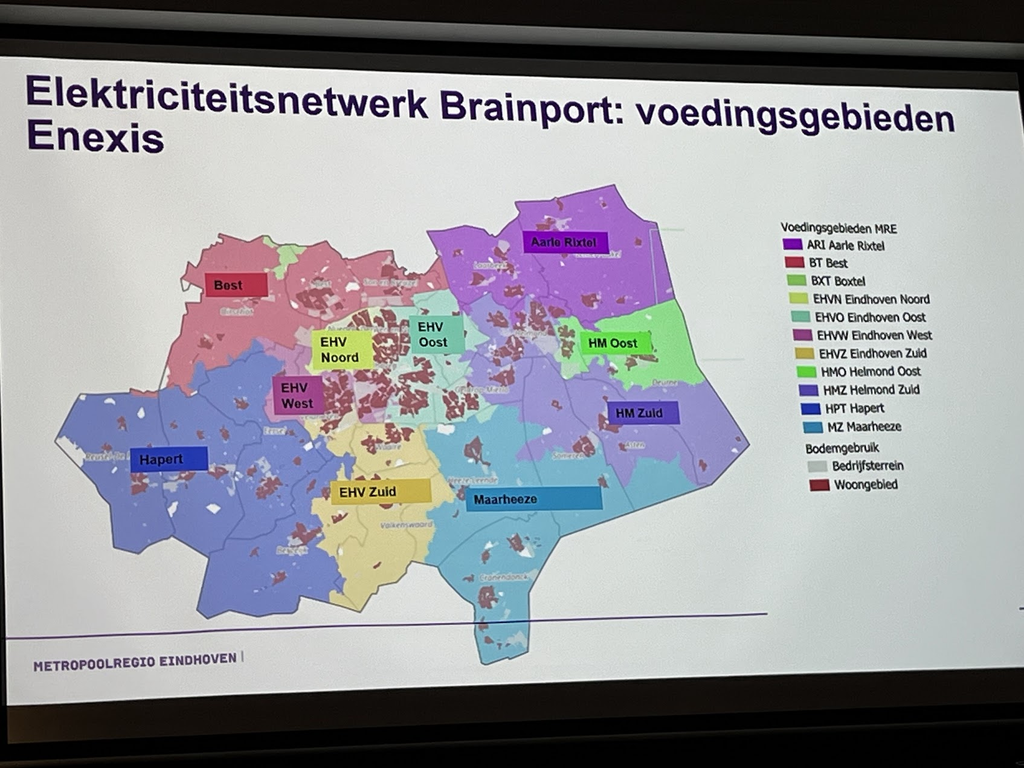

Tijdens de presentatie stond een kaart met de verzorgingsgebieden van de elektriciteitsstations in beeld. We hebben daarbij gewezen op Helmond-Oost blok A, dat delen van Deurne bedient. Daar staat 54 megawatt gevraagd vermogen tegenover 50 megawatt beschikbaar. Die beschikbare capaciteit is volledig vergeven. Toch ontbreekt Helmond-Oost bij de negen kritieke netdelen waarop de Brabantse crisisaanpak zich richt.

Wat wordt er voor de groei rond Eindhoven geregeld?
Helmond wordt gevoed via Eindhoven-Oost. Het nieuwe hoogspanningsstation in Wijchen moet Noordoost-Brabant gaan voeden, zodat in Eindhoven capaciteit vrijkomt voor verdere groei. Maar Wijchen is vertraagd. Daarnaast wordt een nieuwe 380 kV-hoogspanningsverbinding tussen Maasbracht en Eindhoven voorbereid.
Ook de verdeling van schaarse capaciteit hebben we aangekaart. Zeer sensitieve technologie valt in categorie 2 van het ACM-prioriteringskader. Woningbouw valt in categorie 3. Daarmee krijgt die technologie een hogere plaats op de wachtlijst. Daarbij hebben we ASML nadrukkelijk genoemd.
Dat was het contrast dat we wilden schetsen: voor de economische groei worden grote netuitbreidingen voorbereid en gelden hogere prioriteiten. Tegelijk wordt van Deurne een forse bijdrage aan de woningbouw verwacht, terwijl voor deze 764 woningen geen capaciteit beschikbaar is.
Hoe moeten we dat als raadsleden uitleggen in Deurne?
Concrete maatregelen, maar welke voor Helmond-Oost?

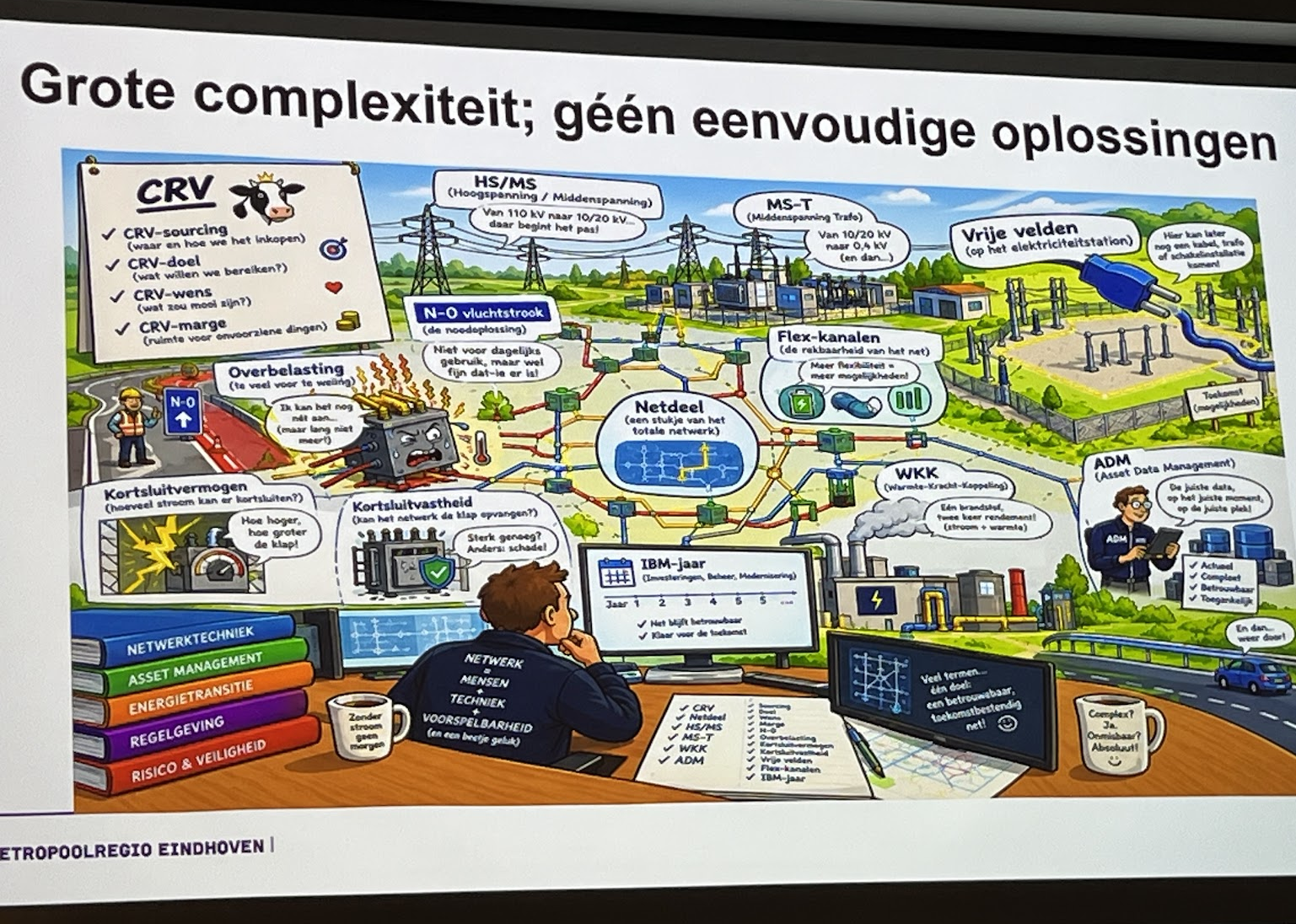

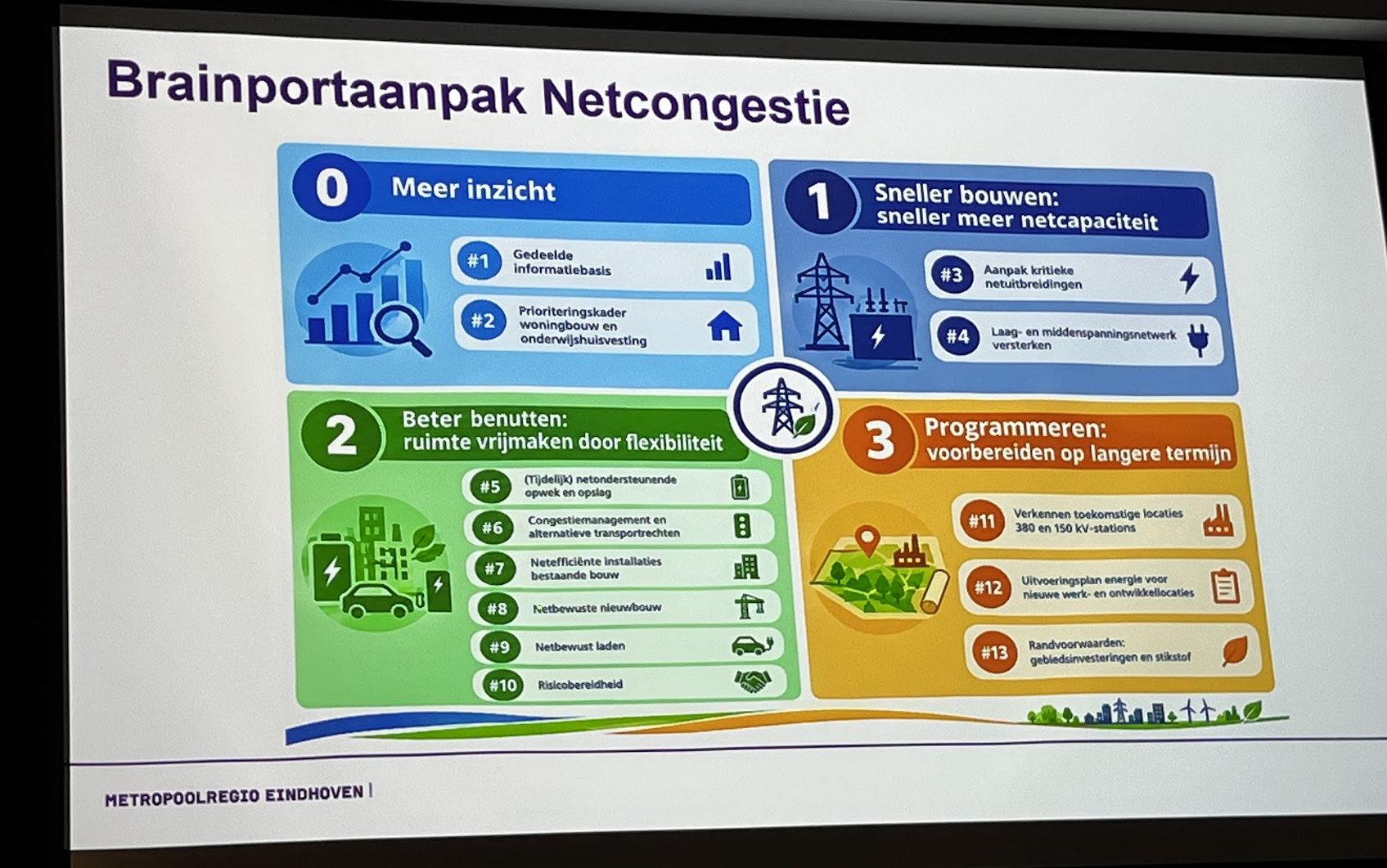

De presentatie liet zien waar de Brainportaanpak aan werkt: sneller netuitbreidingen realiseren, bestaande capaciteit beter benutten en tijdelijke opwek en opslag inzetten.

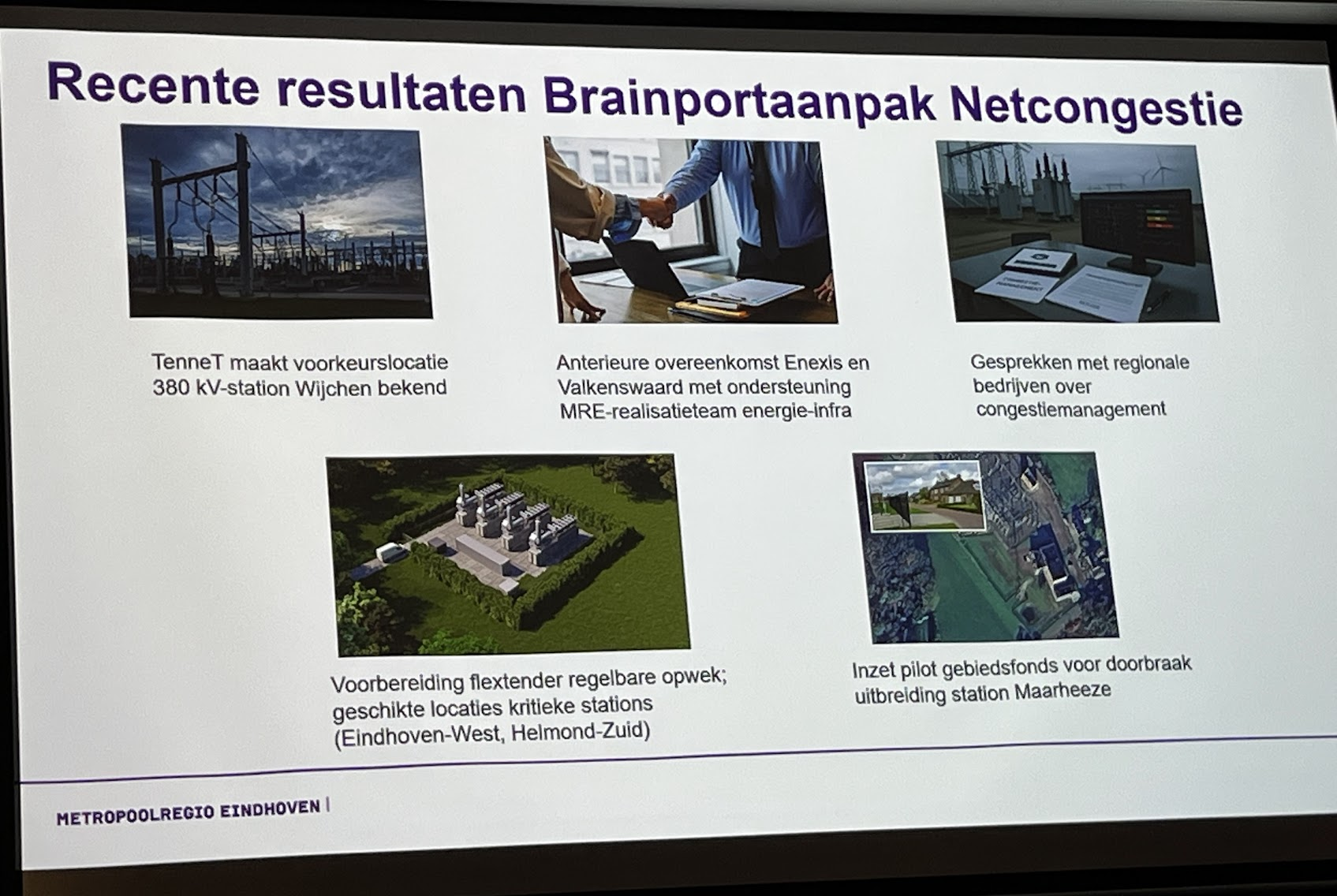

Bij de recente resultaten werd de voorbereiding genoemd van een aanbesteding voor regelbare stroomopwek bij Eindhoven-West en Helmond-Zuid. Ook werden afspraken over netuitbreiding in Valkenswaard, een pilot voor uitbreiding van station Maarheeze en gesprekken met bedrijven over het verminderen van piekverbruik genoemd.

Er worden dus concrete stappen voorbereid. Helmond-Oost werd bij deze voorbeelden niet genoemd. Maatregelen bij Helmond-Zuid kunnen van belang zijn voor delen van onze gemeente, maar daarmee is de vraag voor Helmond-Oost nog niet beantwoord.

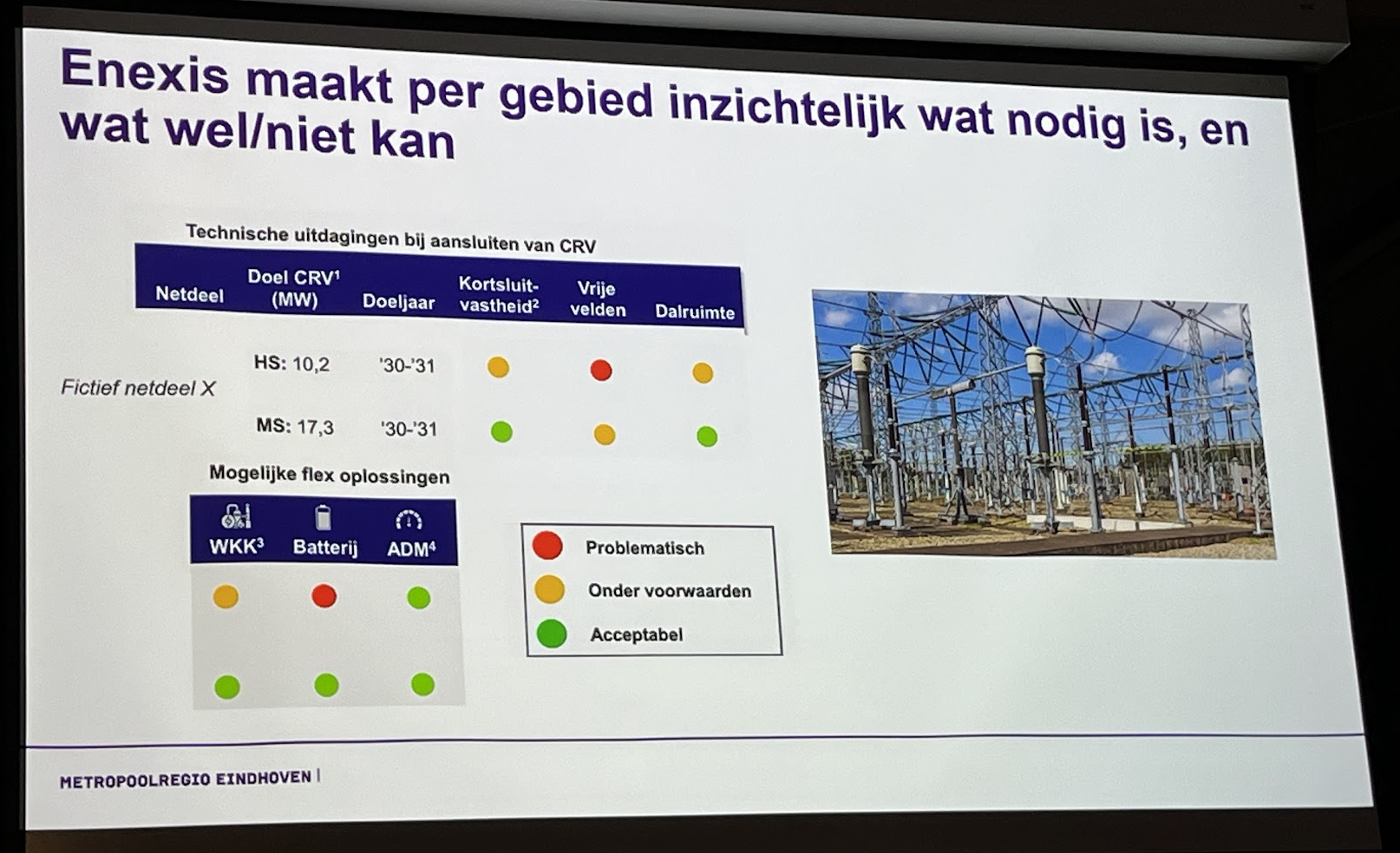

Enexis wil volgens de presentatie per gebied inzichtelijk maken wat nodig is en wat technisch wel en niet kan. Precies die duidelijkheid willen we voor Deurne: welke maatregel, op welk netdeel, met welk resultaat en op welke termijn?

Dijsselbloem kwam verhaal halen
Het antwoord tijdens de presentatie gaf ons op onze centrale vraag geen duidelijkheid. Na afloop kwam Jeroen Dijsselbloem bij ons verhaal halen. Hij vond dat onze inbreng de indruk wekte dat het allemaal de schuld van Eindhoven was.
Daarover hebben we doorgepraat. We hebben opnieuw gevraagd waarom Helmond-Oost niet bij de negen kritieke netdelen staat.
Dijsselbloem heeft dat goed gehoord en stelde dat maandag met Enexis wordt besproken om alle gebieden binnen de MRE bij de crisisaanpak te betrekken, in plaats van de aandacht te beperken tot die negen netdelen.
Dat is een toezegging over het komende overleg, nog geen besluit of extra stroomcapaciteit. We volgen op wat daaruit komt en wat het concreet betekent voor Deurne. Binnen de MRE is er nu wel veel aandacht voor netcongestie en zit men ook steeds verder diep in de materie. De presentator presenteerde ook een sheet met al zijn nieuw opgedane kennis van de laatste tijd.

Als er voor de regionale groei op Deurne wordt gerekend, willen we ook zien wat er voor Deurne wordt geregeld.
Nadere toelichting van de MRE
Na de bijeenkomst ontvingen we via een nadere toelichting van de MRE alsnog antwoord op het onderscheid tussen de netdelen. De drie kritieke netdelen binnen de regio hebben volgens Enexis een direct risico op overbelasting en stroomuitval. Daarom zijn daar acute maatregelen nodig.
Bij Helmond-Oost gaat het om congestie, zonder diezelfde acute veiligheidsstatus. De MRE bevestigt nadrukkelijk dat oplossingen voor de Deurnese woningbouw wel onderdeel zijn van de crisisaanpak.
Daarmee is duidelijk waarom Helmond-Oost niet bij de kritieke netdelen staat. Welke concrete maatregelen en planning er voor Helmond-Oost zijn, blijkt nog niet uit de toelichting. Ook willen we weten wat het aangekondigde overleg met Enexis maandag daaraan toevoegt.
Onze vraag krijgt daarmee een concreet vervolg: wat gaat de aanpak voor Deurne opleveren, en wanneer?
Aan het werk voor Deurne.
Ons dorp.
